В Мариуполе на территории парка имени Гурова выполняются подземные работы и благоустраивается зона барбекю. В этом году завершится строительство новых современных фонтанов.

Об этом MRPL.CITY рассказал старший инженер технадзора городского управления капитального строительства Игорь Радченко.

По его словам, сейчас в зоне барбекю работы близятся к финишу. Там строят здание, в котором будут находиться административные помещения и санузел.

«На данный момент выполнили практически 99% работ по озеленению зоны барбекю. Уже высажены растения, постелен рулонный газон. Когда придет весна и потеплеет – завершим полностью эти работы. Зона  будет открыта для посещений, люди смогут отдыхать в беседках. Зона барбекю будет готова этой весной, не позже мая», - рассказал Игорь Радченко.

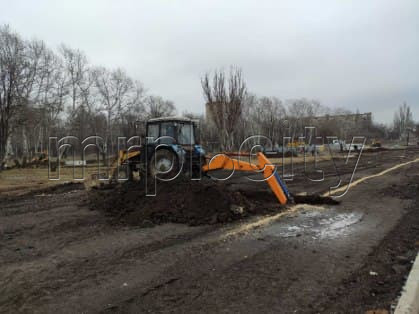

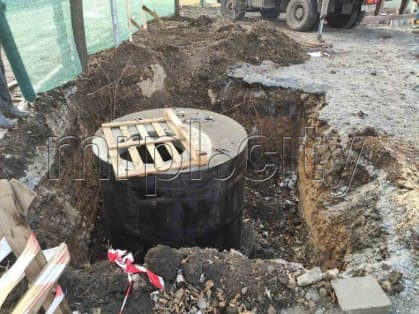

В самом парке выполняется планировка дорожек, полностью меняются подземные коммуникации – водопровод и канализация. Земляные работы выполнены на 22%. Также наполовину готов наружный водопровод. Работы выполняются за счет Группы Метинвест. Инвестиции металлургической компании составили 10 млн гривен.

Кроме того, Игорь Радченко рассказал, что в этом году в парке будут установлены два фонтана – пешеходный и каскадный.

«У центрального пешеходного фонтана строительная готовность – 100%. Осталась лишь установить оборудование, форсунки и выполнить разводку внешних сетей. В принципе, оборудование уже заказано и изготавливается. Что касается каскадного фонтана – после потепления на том месте начнут заливать бетон. Должны оба фонтана открыть ко Дню города», - добавил старший инженер технадзора УКСа.

В 2021 году планируется полностью выполнить первую очередь проекта – а это благоустройство 13,4 га территории парка, которая включает бульварную площадь от ГДК «Украинский дом» до «Парка дикой природы».

Работы по озеленению парка проведут к сентябрю этого года.

Напомним, что завершающим этапом работ в парке станет облагораживание зоны на противоположном берегу реки. Согласно генеральному плану, в этой части планируют обустроить два поля – для фестивалей и проведения спортивных игр.

«Полностью весь проект по парку имени Гурова мы планируем завершить до 2024-2025 года и делаем для этого все возможное – идут активные работы, ежедневно около 50 человек трудится на локации», – подчеркнул Игорь Радченко.

На реконструкцию мариупольского парка имени Гурова выделено 360 000 тыс. грн. Это средства местного и областного бюджетов, областного экологического фонда и инвестиции Фонда развития Мариуполя.

Ранее городской голова Вадим Бойченко анонсировал, что этот парк станет современной зоной отдыха не только Кальмиусского района, а «магнитом» притяжения жителей со всего Мариуполя.

«Такие современные места, где бы хотели проводить свое время наши горожане, сделают наш город по-настоящему европейским», - подчеркнул Вадим Бойченко.

Городской голова также отметил, что парк будет «связан» с ГДК «Украинский дом», который превратится в крупнейший концертный зал Мариуполя.
